Gráfico de Gantt no Excel: Tutorial com Modelo p/ Download!

Aprenda como criar um Gráfico de Gantt no Excel passo a passo, com modelo pronto para download. Organize projetos, defina prazos e acompanhe tarefas!

Gráfico de Gantt no Excel

Quer manter seu projeto organizado, com prazos claros e tarefas bem distribuídas? O Gráfico de Gantt no Excel é uma ferramenta poderosa para visualizar e acompanhar cada etapa de forma prática e objetiva.

Neste guia, você vai descobrir:

  • O que é e para que serve um Gráfico de Gantt
  • Como criar no Excel, passo a passo
  • Elementos essenciais que todo Gantt deve ter
  • Erros comuns e como evitá-los
  • E ainda: um modelo pronto para download e videoaula exclusiva

Para receber a planilha que usamos na aula no seu e-mail, preencha:

Não vamos te encaminhar nenhum tipo de SPAM! A Hashtag Treinamentos é uma empresa preocupada com a proteção de seus dados e realiza o tratamento de acordo com a Lei Geral de Proteção de Dados (Lei n. 13.709/18). Qualquer dúvida, nos contate.

O que é um Gráfico de Gantt?

O Gráfico de Gantt é uma representação visual de um cronograma, criada para facilitar o acompanhamento de atividades, prazos e responsáveis em um projeto.

Ele é composto por uma lista de tarefas no eixo vertical e uma linha do tempo no eixo horizontal, com barras que mostram quando cada tarefa começa e termina.

Criado por Henry Gantt no início do século XX, esse gráfico é usado até hoje por empresas de todos os tamanhos para gerenciar processos de forma visual e organizada.

Para que serve um Gráfico de Gantt no Excel?

O Gráfico de Gantt serve para acompanhar o andamento das tarefas de uma ou mais equipes.

Usar o Gráfico de Gantt no Excel traz diversas vantagens:

  • Organização clara das etapas do projeto
  • Controle de prazos e acompanhamento em tempo real
  • Comunicação visual com a equipe e stakeholders
  • Flexibilidade para ajustar conforme mudanças no projeto

Vamos detalhar algumas outras vantagens em utilizar o Diagrama de Gantt em seus projetos:

Dividir as Atividades

Depois de criar o cronograma de trabalho, com o exemplo do Gráfico de Gantt, é possível atribuir as tarefas entre profissionais e equipes.

A parte horizontal da ferramenta mostra o tempo decorrido, já a parte vertical exibe quanto às atividades (de cada pessoa e time) já andaram.

Mostrar Relações Entre as Atividades

O sucesso de qualquer empresa depende muito da integração. Mas isso não quer dizer que as pessoas devem, somente, conversar mais entre si.

O foco vai bem além disso. É fundamental que as atividades também sejam integradas.

Por exemplo, é importante que o time operacional veja o prazo de entrega do briefing comercial.

Simultaneamente, a equipe que realiza as entregas aos clientes também deve saber os prazos do pessoal do operacional.

Ou seja, tudo funciona em efeito cascata e, para que haja o controle, o Gráfico de Gantt no Excel é a aposta certa!

Definir Prazos de Entrega

Usar o gráfico ajuda a entender quais são as tarefas no total, de todas as equipes. E em seguida, pensar em quanto tempo cada time leva para a conclusão.

O passo seguinte é “bater o martelo” e colocar as datas de entregas.

Como o Gráfico de Gantt tem a linha do tempo (na horizontal) e integração de atividades (na vertical), tudo fica mais fácil.

Atribuir Responsáveis Pelas Atividades

Mais uma função do Gráfico de Gantt é auxiliar na atribuição de demandas.

No documento, dá para especificar quem serão as pessoas ou, ainda, as equipes “donas” de cada atividade. Assim, tudo fica bem mais organizado e fácil de acompanhar, não é mesmo?

Acompanhar o Andamento

Bom, como dissemos, o famoso gráfico reúne as tarefas de várias equipes e ainda mostra uma linha do tempo.

Com esses dois recursos, todo mundo pode ver o quanto as atividades evoluíram — olhando para uma só equipe ou para o todo (os times no geral).

Isso é excelente, mas não só para o cumprimento de prazos, como para novos insights do que pode ser melhorado.

Um profissional pode perceber, por exemplo, que um processo aplicado no financeiro gera entraves para o operacional.

Quando Utilizar Esse Gráfico?

O bacana é que o Gráfico de Gantt no Excel pode ser usado por diversas empresas, independentemente do nicho de atuação.

Como foi dito anteriormente, esse gráfico é muito utilizado para a gestão de projetos nos quais as atividades serão dispostas em um cronograma.

Dessa forma, o usuário pode verificar o início e término de atividades e projetos.

Sem contar na visualização da relação entre cada uma das atividades, quais serão executadas primeiro, ao mesmo tempo, em sequência, entre outras opções.

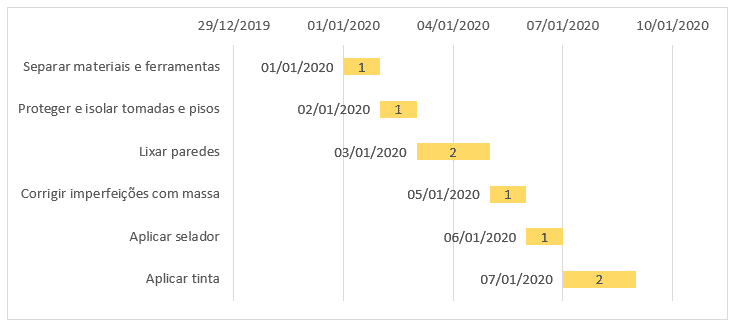

Exemplo do Gráfico de Gantt

Quais elementos compõem um Gráfico de Gantt?

Para que o o Gráfico de Gantt no Excel seja realmente útil, ele precisa conter:

  1. Lista de tarefas — cada atividade ou etapa do projeto
  2. Datas de início e término — para definir o período de execução
  3. Responsáveis — quem está encarregado de cada tarefa
  4. Barras de progresso — que mostram visualmente a duração
  5. Linha do tempo — para situar o andamento do projeto

3 etapas para elaborar um Gráfico de Gantt

Agora, sim, vamos descobrir como fazer o Gráfico de Gantt no Excel. Pode ficar tranquilo, porque tudo é bastante intuitivo. Assim, fica fácil desenvolver melhor o seu trabalho.

1. Liste as tarefas

Como dissemos, lá no início, o Gráfico de Gantt é uma ferramenta fundamental para controle e análise de projetos.

E, claro, não tem como estabelecer o controle sem saber do que é preciso cuidar. É por isso que a primeira tarefa é construir uma lista de tarefas.

Faça um levantamento de tudo o que você e sua equipe precisam entregar, seja na semana, no mês, enfim. O mais importante é reunir todas as demandas, ok?

2. Defina a ordem e prioridades

O segundo passo é olhar para o conjunto de tarefas e definir o que é mais importante.

Aqui, pode aparecer uma grande dúvida: muitas vezes, diante de algumas atividades, parece que tudo é prioritário.

Daí, então, vem aquela velha frase de que “quando tudo é urgente, nada é urgente”. Ou seja, não tem como entregar um mundo de tarefas de uma só vez, por maior que seja a sua equipe.

A nossa dica, a partir disso, é avaliar o que pode acontecer em caso de atraso na conclusão de cada atividade. Os resultados mais sérios, digamos assim, aí, sim, precisam ser prioritários.

3. Construa o cronograma

O terceiro passo é, enfim, fazer o Gráfico de Gantt. Nesse processo, claro, você vai precisar abrir o seu programa do Excel.

Depois disso, vem a tarefa de reunir todas as informações importantes para o seu trabalho.

Outros detalhes sobre a construção do Gráfico de Gantt no Excel é possível conferir no parágrafo: “Construindo Um Gráfico de Gantt no Excel?”.

Lembrando que também preparamos uma videoaula, caso você prefira assistir e ouvir as explicações, ao invés de ler o conteúdo.

Ícone ExcelExcel Impressionador

Tudo que você precisa saber, do Básico ao Avançado, pra dominar a ferramenta mais importante do Mercado de Trabalho. Aprenda as principais ferramentas, funções e recursos do Excel para deixar qualquer planilha mais chamativa e eficiente.

Black Friday · Lote Especial · Lote 1 · Último Lote

De R$ 1.497 56% OFF54% OFF53% OFF

por 12x R$ 6467,5069

Preço do Lote Especial por tempo limitadoPreço do Lote Especial só até amanhã, 13/11, às 23h59Preço do Lote Especial até 13/11, às 23h59Último dia do Lote Especial: o preço vale até hoje, às 23h59Preço do Lote 1 por tempo limitadoPreço do Lote 1 só até amanhã, 20/11, às 23h59Preço do Lote 1 até 20/11, às 23h59Último dia do Lote 1: o preço vale até hoje, às 23h59Preço do Último Lote por tempo limitadoPreço do Último Lote só até amanhã, 27/11, às 23h59Preço do Último Lote até 27/11, às 23h59Último dia do Último Lote: o preço vale até hoje, às 23h59

Começar agoraQuero a oferta de Black FridaySeta para a direita
Fundo ExcelTelas Excel
Luz Excel

Como criar um Gráfico de Gantt no Excel: Passo a passo + Modelo para Download

Embora o Excel não seja um programa específico para gestão de projetos, conseguimos fazer algumas modificações para criar o gráfico em questão.

Tudo para que você consiga executar uma análise de um projeto, saber a duração das atividades e ter controle sobre todo o andamento do trabalho.

Estruturando a tabela base para o Gráfico de Gantt

Para iniciar vamos entender o básico de como são apresentadas as informações para a criação do Gráfico de Gantt no Excel.

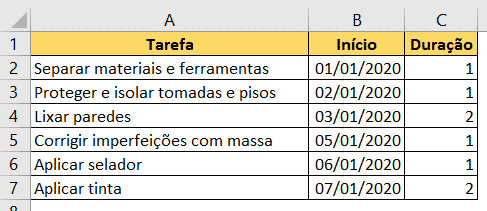

Tabela para a construção do Gráfico de Gantt

As principais informações que vamos encontrar, em uma tabela para a criação do Gráfico de Gantt, são essas.

A tarefa que será executada, a data de início de cada tarefa e, por fim, a duração de cada uma delas. Claro que, nos programas próprios para isso, teremos diversas informações, mas o básico é isso.

Inserindo o gráfico de barras empilhadas

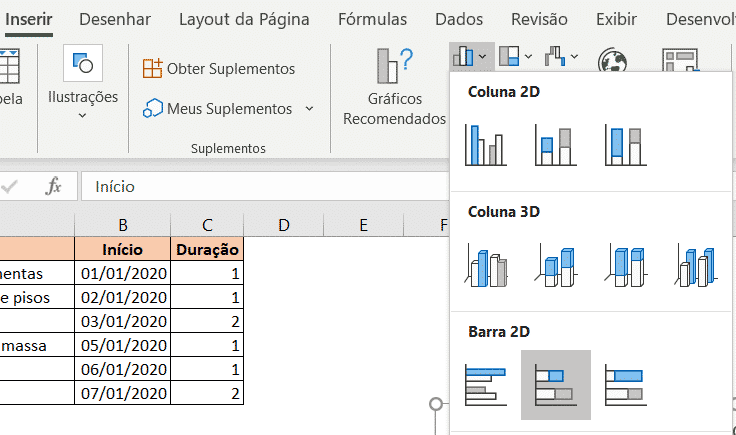

Vamos então criar o gráfico do zero.  Para isso, iniciamos na aba Do Zero, depois basta  selecionar a coluna de Início (da célula B1 a B7). Feita essa parte, vamos até à guia Inserir e selecionar o gráfico de Barras Empilhadas.

Inserindo o gráfico de barras empilhadas

Depois desses passos, já teremos um gráfico previamente construído, que iremos fazer algumas alterações para chegar ao gráfico desejado.

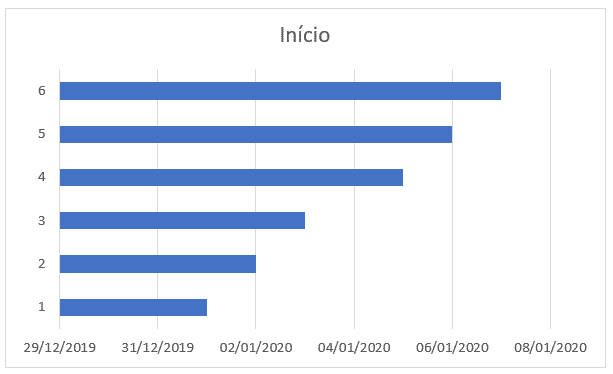

Gráfico de barras empilhadas criado

O gráfico não está como o exemplo que vimos no início, portanto, temos algumas alterações até que ele fique no formato correto.

Adicionando a duração das tarefas ao gráfico

Para o próximo passo, vamos selecionar o gráfico com o botão direito do mouse e selecionar a opção Selecionar Dados, para que possamos acrescentar a duração de cada tarefa.

Opção para selecionar dados para o gráfico

Ao selecionar essa opção, o Excel irá abrir uma janela para a seleção desses dados.

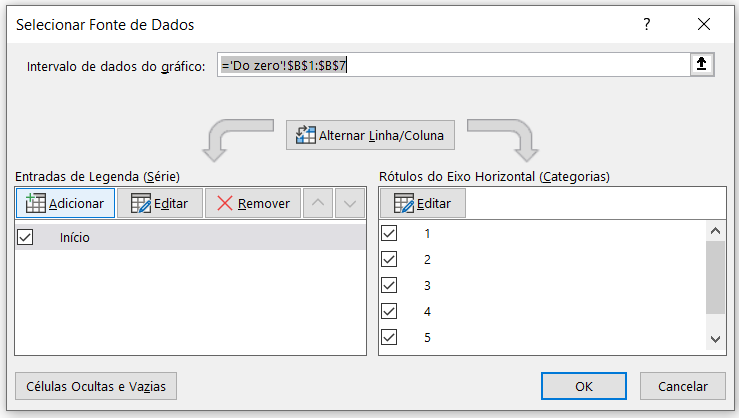

Janela de seleção da fonte de dados
Janela de seleção da fonte de dados

Dentro dessa janela, vamos selecionar a opção Adicionar para acrescentar os novos dados à tabela.

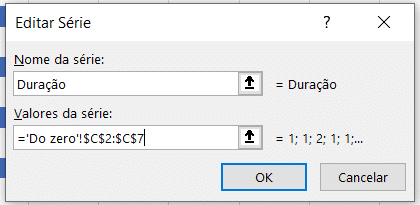

Adicionando novos dados ao gráfico
Adicionando novos dados ao gráfico

Aqui vamos adicionar um nome e, em seguida, selecionar os dados que contêm a duração das atividades, que vai da célula C2 até C7. Depois, basta pressionar OK duas vezes para aplicar as alterações no gráfico.

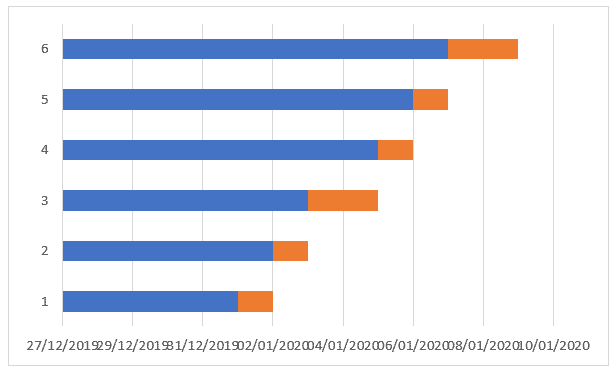

Resultado dos novos dados adicionados
Resultado dos novos dados adicionados

Temos, então, a parte alaranjada sendo a duração das atividades. Como foi visto inicialmente, essa parte é que realmente importa para a análise das tarefas do projeto.

Invertendo a ordem das tarefas no eixo vertical

Outro ponto importante que foi possível notar no Gráfico de Gantt é que as atividades começam de cima para baixo, portanto, vamos efetuar essa inversão.

Para isso basta selecionar o eixo vertical e, em seguida, clicar com o botão direito nele e selecionar a opção Formatar Eixo.

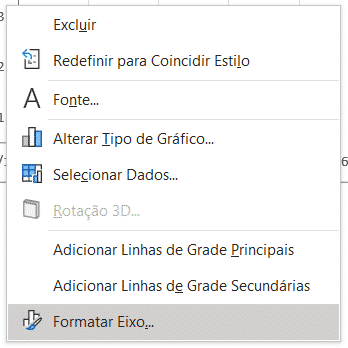

Opção para formatar o eixo vertical
Opção para formatar o eixo vertical

Ao selecionar essa opção será aberta uma aba ao lado direito do programa, dentro dela vamos marcar a opção Categorias em ordem inversa.

Invertendo o eixo vertical
Invertendo o eixo vertical

Ao marcar essa caixa os dados do eixo vertical, ficarão invertidos, ou seja, o menor valor ficará em cima como no Gráfico de Gantt.

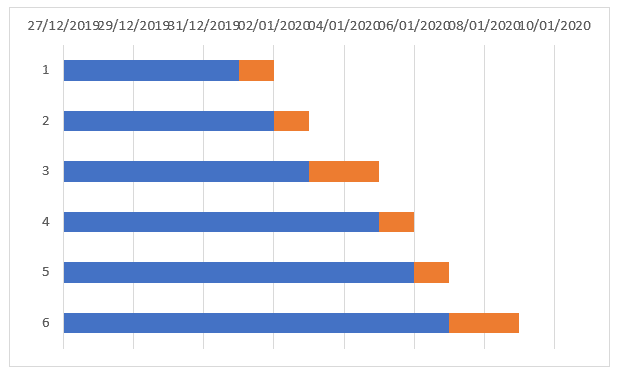

Gráfico após a inversão do eixo vertical
Gráfico após a inversão do eixo vertical

Ocultando as barras desnecessárias

Como falamos anteriormente, o que importa para esse tipo de gráfico são as durações das tarefas, portanto, as colunas azuis não serão necessárias.

Como não é possível deletá-las e, na verdade, precisamos delas para que as durações fiquem corretas dentro do gráfico, vamos selecionar qualquer uma das barras azuis e ir até a guia Formato.

Em seguida, vamos selecionar a opção de Sem Preenchimento dentro do menu Preenchimento da Forma.

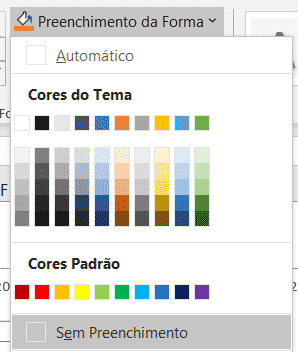

Alterando o preenchimento das barras azuis
Alterando o preenchimento das barras azuis

Ao fazer isso, retiraremos o preenchimento dessas barras, ou seja, vamos deixar elas sem cor alguma, desta forma, elas não aparecerão dentro do gráfico e teremos somente as informações de duração de cada tarefa.

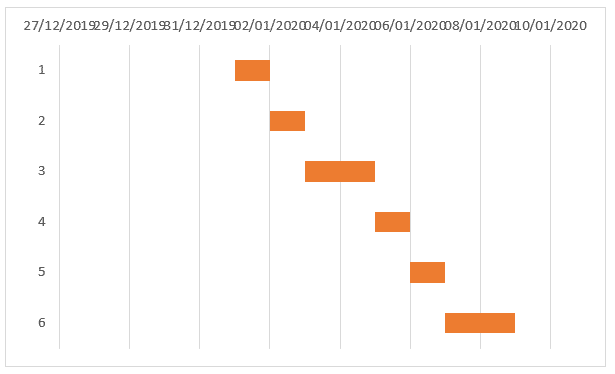

Gráfico com as barras azuis sem preenchimento
Gráfico com as barras azuis sem preenchimento

Desta forma, estamos cada vez mais perto do resultado do nosso gráfico. Caso o usuário queira alterar a cor das barras que ficaram, basta seguir o mesmo procedimento, no entanto, escolhendo a cor desejada.

Ajustando as datas no eixo horizontal

    Na parte superior do gráfico, temos algumas datas para dar referência aos dados dentro do gráfico, mas a primeira data está bem distante da inicial que temos, portanto vamos alterar essa para melhorar a visualização dos dados.

    Vamos repetir aqui o mesmo procedimento utilizado no eixo vertical, basta selecionar o eixo e, em seguida, clicar com o botão direito do mouse e selecionar a opção Formatar Eixo.

    Alterando as configurações do eixo horizontal
    Alterando as configurações do eixo horizontal

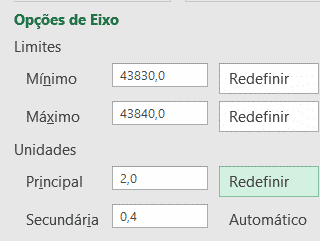

    Nesta parte, vamos alterar os valores de Mínimo e Máximo e a quantidade Principal, para diminuir o número de datas na parte superior para melhorar a visualização.

    Neste caso, estamos utilizando os números 43830 e 43840, pois toda data no Excel se refere a um número e todo número se refere a uma data.

    Para saber qual intervalo utilizar, basta selecionar a coluna das datas e formatá-las como número que o usuário terá esses números e conseguirá colocar um intervalo que faça sentido e consiga abranger todas as atividades.

    Alterando a formatação das datas para números
    Alterando a formatação das datas para números

    Com as datas dessa forma, fica mais fácil escolher um mínimo e máximo para deixar as atividades dentro desse intervalo.

    Gráfico após configuração do eixo horizontal

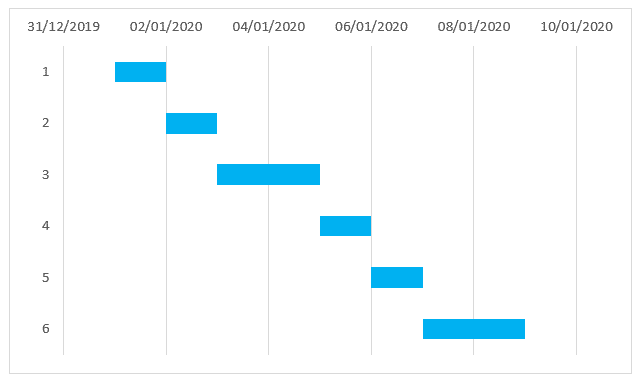

    Gráfico após configuração do eixo horizontal

    Aqui temos o gráfico quase pronto sem muitos espaços em branco antes e depois para acomodar melhor os dados.

    Substituindo números por nomes das tarefa

    Para que o usuário consiga identificar melhor as atividades dentro do gráfico, podemos trocar os valores do eixo vertical que vão de 1 a 6 para os nomes de cada uma das tarefas.

    Para isso, vamos novamente clicar com o botão direito no gráfico e selecionar a opção Selecionar Dados.

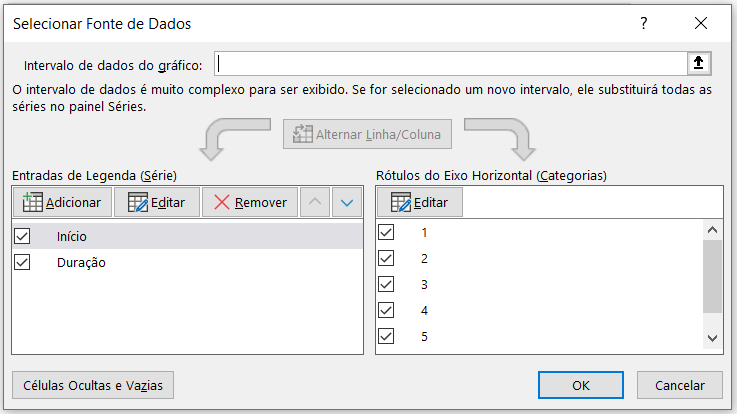

    Janela para selecionar fonte de dados
    Janela para selecionar fonte de dados

    Vamos então selecionar a opção Editar, para que possamos editar os dados do eixo vertical.

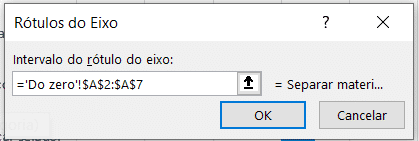

    Selecionando as tarefas
    Selecionando as tarefas

    Basta selecionar as células correspondentes aos nomes das tarefas e pressionar Ok duas vezes.

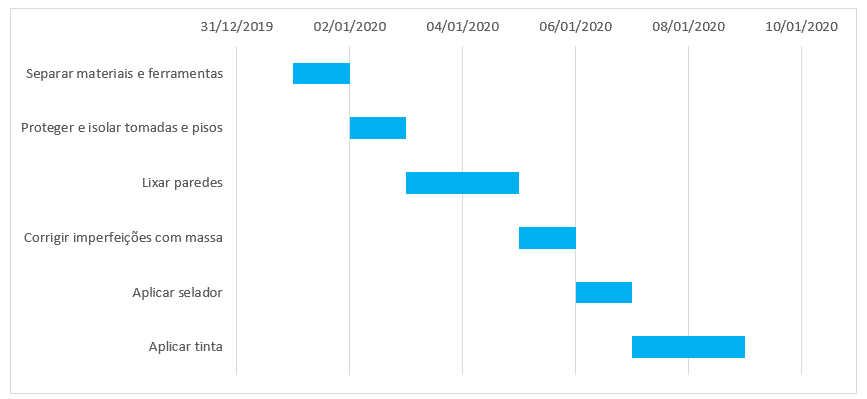

    Gráfico com o nome das tarefas
    Gráfico com o nome das tarefas

    Agora o gráfico já fica com uma visualização melhor e mais explicativa sem que o usuário tenha a necessidade de sempre olhar a tabela para identificar cada uma das tarefas.

    Inserindo rótulos de dados

    Para demonstrar, dentro de cada tarefa, a duração delas, basta selecionar as barras desejadas, clicar no símbolo de + e marcar a opção Rótulo de Dados.

    Inserindo rótulo de dados
    Inserindo rótulo de dados

    Feito isso, os números serão inseridos dentro das barras das tarefas.

    Resultado do rótulo de dados para a duração das tarefas
    Resultado do rótulo de dados para a duração das tarefas

    Ajuste final do gráfico

    Vamos agora repetir o mesmo procedimento para as barras que estão sem preenchimento, que “ocultamos” anteriormente, mas neste caso vamos escolher a opção Extremidade Interna.

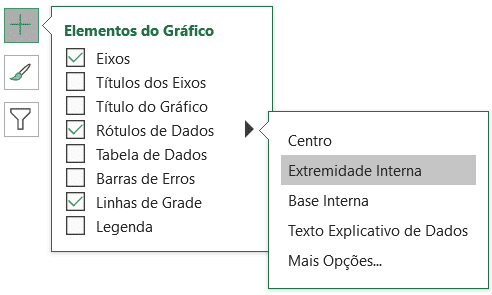

    Adicionando rótulo de dados as barras "ocultas"
    Adicionando rótulo de dados as barras "ocultas"

    Desta forma, teremos a data do início de cada uma das tarefas, pois fica mais fácil de observar apenas verificando as datas na parte superior do gráfico.

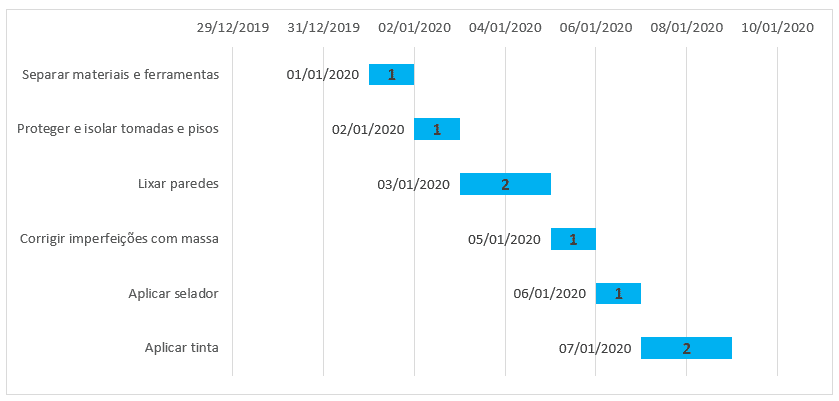

    Gráfico de Gantt finalizado
    Gráfico de Gantt finalizado

    A data da primeira tarefa irá sobrepor o nome da tarefa. Para corrigir basta alterar o mínimo do eixo horizontal colocando 43828 ao invés de 43830.

    Diferença entre o Gantt no Excel e em softwares de gestão

    Embora existam ferramentas específicas para criar Gantt, como Trello, MS Project e Asana, o Excel continua sendo uma opção prática, especialmente quando:

    • O projeto é de pequeno ou médio porte
    • Você quer evitar custos extras com licenças
    • Precisa personalizar totalmente o gráfico
    • Não há necessidade de integração com outros sistemas

    Erros comuns ao criar um Gráfico de Gantt

    • Não definir claramente as datas de início e término
    • Usar cores sem padrão, dificultando a leitura
    • Não atualizar o gráfico conforme o projeto avança
    • Incluir informações demais, poluindo o visual

    Conclusão - Gráfico de Gantt Excel

    O Gráfico de Gantt no Excel é uma das formas mais eficientes de planejar e acompanhar projetos, garantindo clareza e organização. Com o passo a passo, a videoaula e o modelo pronto que você viu aqui, já pode começar a aplicar no seu dia a dia.

    Agora é só baixar o modelo, adaptar às suas necessidades e aproveitar todos os benefícios dessa ferramenta.

    Caso prefira esse conteúdo no formato de vídeo-aula, assista ao vídeo abaixo ou acesse o nosso canal do YouTube!

    O que você aprende neste vídeo

    Resposta rápida: O Excel não tem um gráfico de Gantt pronto, e a aula chega nele a partir do gráfico de barras empilhadas: a data de início vira uma barra invisível e só a duração aparece. Depois a primeira tarefa vai para o topo, o eixo de datas fica mais compacto e cada barra ganha a data de início ao lado.

    Neste vídeo (21 min):

    • 1:31 - A tabela base: seis tarefas de uma pintura, com data de início e duração em dias
    • 4:32 - Inserir o gráfico de barras empilhadas a partir das datas de início
    • 5:05 - Datas trocadas para formato de número para entender o que o gráfico desenhou
    • 8:27 - Adicionar a série Duração pelo Selecionar Dados
    • 10:06 - Levar a primeira tarefa para o topo do gráfico
    • 10:54 - Deixar as barras das datas de início sem preenchimento
    • 12:06 - Ajustar o mínimo e o máximo do eixo de datas para o gráfico ficar compacto
    • 13:31 - Mostrar as datas do eixo de dois em dois dias pela unidade principal
    • 14:19 - Trocar os números 1 a 6 pelos nomes das tarefas nos rótulos do eixo
    • 15:13 - Rótulo de dados com a duração dentro de cada barra
    • 17:17 - Rótulos de dados na barra invisível, levados para a extremidade interna
    • 18:47 - Recuar o mínimo do eixo para a data não ficar em cima do nome da tarefa

    Trechos do vídeo:

    • No Gantt montado sobre barras empilhadas, a série da data de início só serve para posicionar as barras de duração, encaixadas uma depois da outra no calendário.
    • No Excel, toda data tem um número inteiro por trás: o 1 é 01/01/1900, o 2 é 02/01/1900, e 01/01/2020 é 43.831. É nesse número que o mínimo e o máximo do eixo de datas são preenchidos.
    • O gráfico de barras do Excel desenha a primeira linha da tabela embaixo, e no Gantt a primeira tarefa fica em cima: a opção Categorias em ordem inversa, no Formatar Eixo, faz essa troca.
    • Como o rótulo de dados também é um número, o da barra invisível pode aparecer em formato de data e mostrar o dia em que cada tarefa começa.
    Hashtag Free Excel Básico

    Apostila Básica de Excel

    Essa é uma apostila básica de Excel para que você saia do zero de forma 100% gratuita!

    Hashtag Treinamentos

    Para acessar outras publicações de Excel Intermediário, clique aqui!


    Quer aprender mais sobre Excel com um minicurso básico gratuito?

    Posts mais recentes de Excel Intermediário

    Posts mais recentes da Hashtag Treinamentos
