Cronograma de Projeto – Aprenda a Criar um Automático no Excel
Quer aprender a criar um cronograma de projeto automático no Excel similar ao gráfico de Gantt para visualizar seus projetos?
Caso prefira esse conteĂşdo no formato de vĂdeo-aula, assista ao vĂdeo abaixo ou acesse o nosso canal do YouTube!
Para receber por e-mail o(s) arquivo(s) que utilizamos na aula, preencha:
Vamos criar um cronograma com diversas atividades que formata as células de forma automática para acompanhar a evolução do projeto.
Vou deixar disponĂvel para download a planilha pronta, mas nĂŁo se preocupe! Vamos fazer um passo a passo começando de uma planilha em branco, do zero para vocĂŞ aprender!
A primeira coisa que temos que fazer Ă© descrever na planilha as atividades e etapas do projeto.
Nesta aula coloquei etapas sobre construção civil, mas pode ser sobre qualquer outro projeto desde que tenha inĂcio, meio e fim.

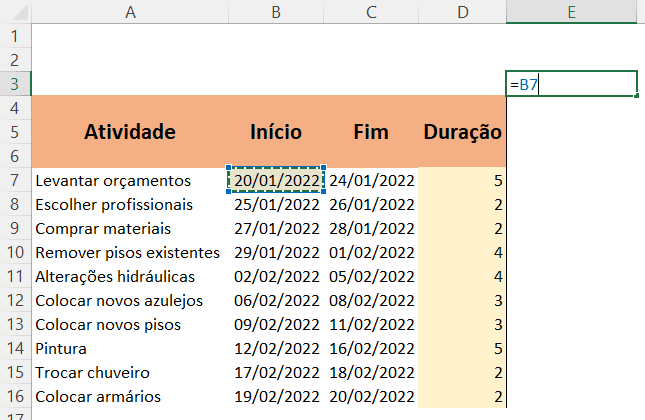

VocĂŞ deve preencher as colunas como na imagem acima, a atividade, a data de inĂcio, a data de conclusĂŁo e a duração de cada tarefa.
Vamos calcular a data final no Excel usando a data de inĂcio e a duração que já definimos. Veja como:

Para o cálculo da data final de cada tarefa basta pegar a data de inĂcio da atividade, somar com a duração e subtrair 1.
Essa subtração é necessária, pois levamos em consideração o dia atual da tarefa, então para que o cálculo fique correto temos que fazer essa subtração.
A partir desse ajuste vamos colocar na tabela como data de inĂcio da segunda tarefa a mesma data de fim ou conclusĂŁo da primeira acrescido de + 1 dia.

Agora você pode replicar essa lógica para todas as outras células, defina o tempo de duração e depois é só replicar os cálculos.
Cronograma:
O primeiro passo agora Ă© inserir todas as datas no cronograma a partir da data de inĂcio da primeira atividade.
Vou te ensinar a configurar as datas no formato da imagem abaixo.

Passo a passo:
Insira a data de inĂcio que será a mesma data de inĂcio da primeira tarefa, coloque o sinal de igual, selecione a cĂ©lula com a data e dĂŞ enter.

Agora vamos formatar para que ao invés da data completa (20/01/2022) o Excel nos mostre apenas o primeiro dia.
Clique na célula onde está a data → vá em página inicial → na parte de números temos uma caixa de opções, clique e vá em mais formatos de números → data → escolha a opção que mostra apenas o dia e dê enter.

Feito isso nós já temos a informação da data somente com o dia, na célula ao lado vamos colocar o sinal de igual, copiar a primeira data já formatada e acrescentar + 1 dia ao cálculo.

Dê enter e arraste para as células do lado até chegar ao último dia do cronograma do projeto.

Agora vamos colocar os dias da semana, para isso vamos copiar todas as datas para a linha de baixo sem a formatação, vá em página inicial → na parte de números temos uma caixa de opções, clique e vá em mais formatos de números → clique em data e coloque no formato que estava anteriormente 00/00/00.
Vamos formatar como dia da semana, observe que nas opções de formatação não temos uma opção que deixe as datas aparecendo como dia da semana (seg, ter, qua...), vamos ter que criar esta formatação.
Com as datas selecionadas, dentro da caixa de Formatar células ao invés de clicar em data vá em Personalizado → em tipo escreva ddd → clique no ok.


Ainda nĂŁo sabe trabalhar com datas no Excel? Temos uma aula para te explicar como fazer, clique no link!
Pronto conseguimos nosso resultado! Vamos ao prĂłximo passo que Ă© adicionar na linha acima a data completa com o nome do mĂŞs, bem visual, e separar em blocos por semanas.
Clique na célula de cima → coloque o sinal de igual (=) clique na primeira data e dê enter → formate como dia da semana completo com o mês escrito por extenso 20-jan-22 → comesse selecionando da célula onde está a data e arraste para a direita até 7 células → clique em mesclar e centralizar.

No canto inferior direito da célula mesclada, clique e arraste até que você tenha as quatro semanas do projeto separadas e com as datas completas, faça o mesmo para as datas nas linhas de baixo, selecione → clique no lado inferior direito da célula e arraste até a quarta semana.

Se a largura das células com as datas estiver muito grande, selecione todas as colunas com as datas → clique com o botão direito do mouse → vá à opção largura da coluna → mude a largura para 4 → clique em ok.

Você deve ter notado que todo esse procedimento é para que essas datas fiquem automáticas, dessa forma você não vai precisar alterar manualmente todas as informações.
Basta alterar o primeiro dia que foi o que utilizou como base para as demais informações!
Nossa tabela está bem mais visual agora, o próximo passo é colorir as células de forma automática conforme a duração de cada atividade.
Vamos fazer isso usando formatação condicional, essa formatação condicional utiliza fórmulas! E hoje você vai aprender a usar!
NĂŁo Ă© difĂcil, sĂł precisamos lembrar que por trás das datas que formatamos para aparecer somente os nĂşmeros na segunda coluna, por trás delas, nĂłs sempre vamos ter a data completa, ela sĂł está formatada para aparecer de forma resumida, nossa formatação condicional vai utilizar esta data completa para definir atĂ© onde vai colorir as cĂ©lulas.
SĂł precisamos formatar para colorir da data de inĂcio atĂ© a data final de cada atividade, entĂŁo vamos selecionar todas as cĂ©lulas onde queremos aplicar a formatação.
Vá em página inicial → Formatação condicional → Nova regra.

Quando selecionarmos a opção nova regra vai se abrir uma caixa com diversas opções listadas, nó vamos escolher a última delas “Usar uma fórmula para determinar quais células devem ser formatadas”.
NĂłs vamos utilizar uma fĂłrmula que sĂł vai pintar as cĂ©lulas selecionadas caso elas respeitem uma condição, a condição Ă© que a data tem que estar entre o inĂcio e o fim da atividade.
Obs. Temos 3 linhas com datas formatadas de maneira diferente, escolhemos neste exemplo utilizar a do meio onde aparecem apenas nĂşmeros para a nossa Nova regra.
Como vamos verificar se a data está entre o inĂcio e fim de cada atividade?
É simples, temos apenas que comparar se a data do cronograma Ă© maior ou igual (>=) a data de inĂcio da tarefa ou se ela for menor ou igual (<=) a data do tĂ©rmino da tarefa.
Para isso vamos utilizar a fĂłrmula E:
Dentro da caixinha abaixo de “formatar valores em que esta fĂłrmula Ă© verdadeira” escreva (=E) e abra parĂŞnteses → selecione a cĂ©lula com a primeira data, coloque o sinal de (>=) e selecione a data de inĂcio da primeira atividade → coloque o sinal de ponto e vĂrgula para colocar a prĂłxima condição → selecione novamente a primeira data do cronograma e coloque o sinal de (<=) → clique na cĂ©lula que corresponde a data final da Ăşltima atividade.
Observe que na imagem abaixo as cores nos ajudam a entender a lĂłgica usada.

Para replicar esta fórmula para as demais células temos que tomar muito cuidado com os trancamentos.
Se você não sabe trabalhar com trancamento de célula vou deixar uma aula aqui para você aprender!
Vamos ter que retirar alguns trancamentos das células para podermos replicar de maneira correta, agora a fórmula vai ficar assim:
=E(E$3>=$B7;E$3<=$C7)
Após definirmos qual célula deve ser formatada e qual não deve, só temos que formatar como a célula vai ficar, qual a cor e de que forma vai se destacar.
Clique em formatar → defina a cor do fundo → clique em ok.

Resultado:

Já estamos quase acabando nosso cronograma de projeto automático! As linhas já estão coloridas acompanhando a evolução do projeto, vamos colocar uma barra de rolagem para ficar com um aspecto ainda mais profissional e impressionador!
Barra de rolagem:
Vamos criar uma linha a mais na parte de cima da nossa tabela, nesta linha vamos inserir a barra de rolagem:
Vá na "guia desenvolvedor", se na sua planilha não aparece a guia desenvolvedor vá em Arquivo → opções → personalizar faixa de opções → na parte de Guias principais selecione a guia desenvolvedor → clique em ok.
Já dentro da guia desenvolvedor insira a barra de rolagem.

Após clicar vá para a linha criada na parte de cima da tabela, clique e arraste até o tamanho que deseja que a barra de rolagem ocupe.
Formatando a barra de rolagem:
Clique sobre a barra de rolagem com o botĂŁo direito do mouse → Formatar controle -> definir valor mĂnimo e máximo (como estamos falando de um cronograma, faz sentido definir de 0 a 365 dias).
Agora vamos para o vĂnculo da cĂ©lula, que nada mais Ă© do que uma cĂ©lula que vai se alterando conforme vocĂŞ movimentar a barra, vamos escolher a cĂ©lula A1.
Note que agora quando nós movimentamos a barra a célula A1 acompanha mostrando a contagem de 0 a 360.

Agora para fazer com que a tabela se mova com a barra de rolagem Ă© muito simples! Veja:
Selecione a primeira data da tabela, deixei a data completa aqui para ficar mais visual...
Selecione a primeira data B8 e some a ela a cĂ©lula A1 onde temos o vĂnculo da barra de rolagem.

Pronto! Finalizamos o nosso cronograma de projeto, ficou semelhante ao gráfico de Gantt, se você ainda não conhece essa ferramenta clique no link!
Ainda podemos fazer ajustes e formatar para ficar mais bonito, podemos mesclar e centralizar células, pintar as partes que queremos destacar, retirar as linhas de grade etc.
A cĂ©lula onde está o vĂnculo A1 podemos pintar a cor do nĂşmero de branco, assim ele está lá, mas fica imperceptĂvel.

Se você precisa aprender mais sobre formatação temos aulas sobre formatação personalizada e formatação condicional vou deixar mais essas aulas para vocês como suporte para sanar as dúvidas!
ConclusĂŁo - Cronograma de Projeto.
Nessa aula mostramos como criar um cronograma de projeto automático no Excel do zero!
Dessa forma você vai poder fazer a gestão e acompanhamento das suas atividades até que elas sejam finalizadas.
E é claro, você ainda pode incrementar esse cronograma se quiser, para marcar as tarefas que já foram feitas, se houve algum atraso, nesse caso pode apenas alterar a duração.
Se você já trabalhou com algum software de gestão como MS Project vai perceber que o que temos é basicamente um gráfico de Gantt.
Esta aula com certeza vai te ajudar a entender mais sobre Excel, organizar seus projetos ou criar um cronograma impressionador no seu trabalho!
Bom pessoal, eu fico por aqui! Espero ter ajudado, nos vemos na próxima! Abraço,
Hashtag Treinamentos
